高温“烤”验下的电力攻坚:成都蒲江电网建设者昼夜奋战保清凉

2025-07-31

2025年7月31日,面对持续高温和电力负荷激增,国网蒲江县供电公司迎“峰”而上,在高温红色预警期间完成110千伏天华变电站35千伏配套工程,为区域居民清凉度夏提供坚实保障。

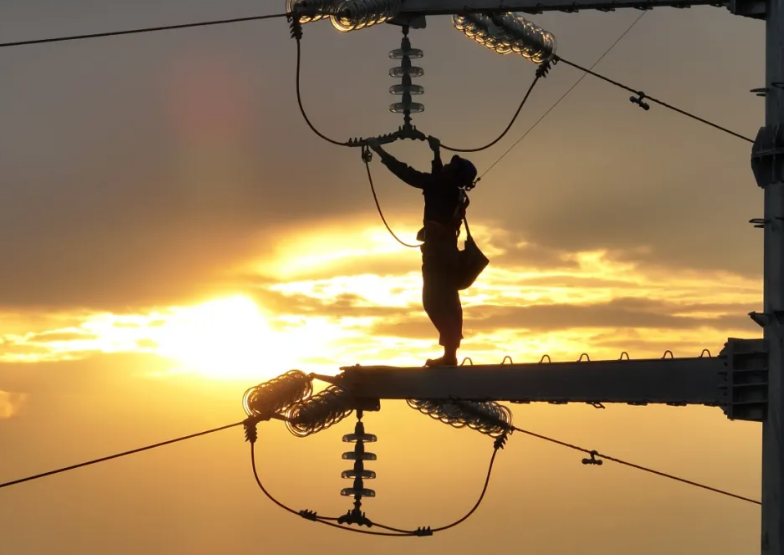

因高温降温负荷攀升,蒲江110千伏金马变电站设备重载运行。为缓解压力,该公司紧急将部分负荷分流至天华变电站,并启动35千伏配套线路建设。自7月26日起,电网建设者在50℃铁塔上昼夜轮班奋战,仅用4天完成2基钢管杆的组立架线、联调等关键任务,最终历时26小时连续施工,于7月30日10时44分顺利投运。

该工程不仅化解了金马变电站重载风险,更升级了区域电网架构。目前,蒲江电网已筑牢迎峰度夏防线,守护居民清凉生活。
